2014年8月14日上午8时30分,山东通源热力集团公司总部领导、参加宁阳集中供热工程建设的各公司骨干、参加工程建设的工程队代表在宁阳公司办公楼三楼会议室召开宁阳集中供热工程指挥部成立及第一次全体会议。会议由工程总监尹忠海同志主持,并做重要战前动员。工程总指挥鞠长海同志宣读了集团批准成立宁阳城区集中供热工程指挥部组织架构及责任分工的命,确立工程施工计划,与会各部门负责人和参战人员分别作了表态发言。会议纪要如下:
会议首先由工程总监尹忠海同志介绍了开发宁阳集中供热工程项目的艰辛历程,集团开发建设此工程的必要性和战略意义,工程面临的压力、困难。一是,施工时间紧,按照施工计划从8月10日开工到11月15日只有95天。二是,工程面临着要完成今冬100万m2的供热面积,实际缺口很大,没有100万m2无法开机,开机就要支付给电厂100万m2的费用。尹忠海同志指出虽然我们面临着诸多困难,但希望我们整个团队能够继续发扬吃苦耐劳的优良传统、各司其职,团结一心,众志成城,完成董事会交付的重任,给宁阳人民交一份满意的答卷。

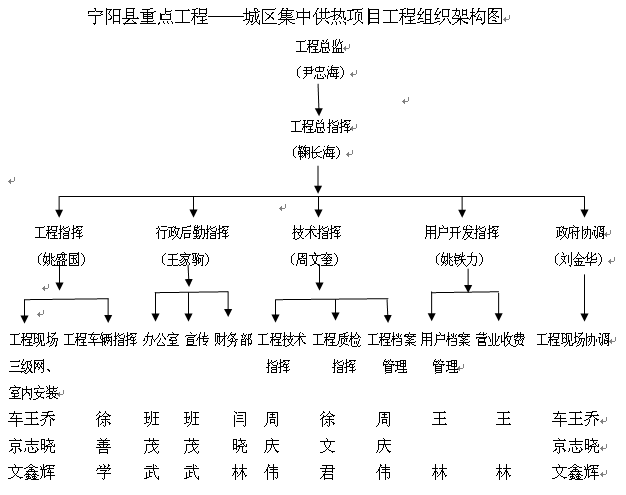

工程总指挥鞠长海同志宣读集团批准成立宁阳城区集中供热工程指挥部组织架构的命令。指挥部工程总监由尹忠海同志担任,工程总指挥由鞠长海同志担任,指挥部辖工程指挥、行政后勤指挥、技术指挥、用户开发指挥、政府协调指挥等五大指挥,分别由姚盛国同志、王家驹同志、周文奎同志、姚铁力同志、刘金华同志担任,并对各部门明确了责任分工(组织架构如图)。
会议明确了工程施工计划。工程预计自8月10日――11月15日历时95天将建成投运,2014年11月15日开始,向城区居民或单位提供集中供热服务。工程按进度分为施工准备期、施工期、运行期三个阶段实施。施工准备期10天(自8月10日至8月20日)要完成工程前期所有的准备工作;施工期75天(自8月20日至11月5日)要做好32个热力站内施工建设并做好热用户入网联系工作;运行准备期10天(自11月5日至11月15日)做好运行前的各项准备工作,宁阳通源热力有限公司组建,开始运行。
最后,各部指挥及施工队伍代表分别作表态发言。大家一致表态,决不辜负董事长、总经理、董事会的信任和期望,千方百计争速度、抢时间,确保今冬100万m2并网供热,服从安排、做好本职工作、做好相互协调,为工程圆满竣工做出努力。
